• 手機版

    掃碼體驗手機版

  • 微信公眾號

    掃碼關注公眾號

登錄注冊
游客您好
第三方賬號登陸
24小時咨詢電話

176-0700-6957

  • 點擊聯系客服

    在線時間:8:00-16:00

    客服電話

    176-0700-6957

    商務合作

    176-0700-6957
  • 掃描二維碼

    加小編個人微信

  • 掃描二維碼

    關注微信公眾號

一臺中央空調是如何完成安裝的?

空調 地暖 2020-12-21 08:00 1463人瀏覽 0人回復
摘要

一臺中央空調究竟是怎樣安裝完成的?安裝的過程中要注意哪些問題?什么樣的安裝才算是合格的安裝?對于中央空調用戶來說,知道這些的人并不多,以至于在使用過程中出現漏水、堵塞、噪音大、制冷效果下降等各種問題。 ...

一臺中央空調究竟是怎樣安裝完成的?安裝的過程中要注意哪些問題?什么樣的安裝才算是合格的安裝?對于中央空調用戶來說,知道這些的人并不多,以至于在使用過程中出現漏水、堵塞、噪音大、制冷效果下降等各種問題。本文還原現場,讓你了解和見證安裝過程。

1、圖紙
施工圖紙是設計師在現場勘查并與客戶溝通之后,為客戶“私人定制”的,它的誕生要經過內機負荷、內外配比、內外機落差等五道嚴格審核,同時考量房間大小、南北地理差異、房間南北朝向等多重因素。

2、配件和工具
在施工圖紙到位之后,隨即進入安裝的“備戰”階段,首先是清點“配件”——銅管、保溫材料、保溫材料、冷媒410A、電源線、信號線、風道、冷凝水管在手中一一點數、驗收。

之后對內外機設備進行了清點與檢驗,還特別提醒為了保護內機。最后是工具的清點與試用。

3、施工培訓
安裝準備的最后一步是安裝位置的確認,需要用紅外線定位儀,先后對內機位置、冷媒管走向、冷凝水管走向、冷凝水排水位置進行了準確定位。

4、安裝先內后外
中央空調的安裝一般遵循“先內后外”的順序。因此,此次首先安裝的是內機,安裝前,先確認了內機的回風方式和出風方式,據說,如果現場發現回風方式或者出風方式不合理,會及時采取調整,必須要確認無誤后才可開始安裝。

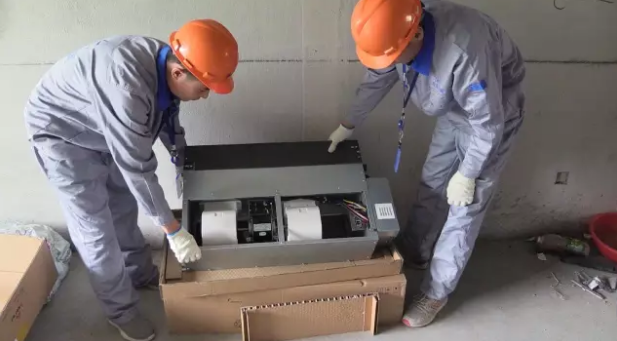

經確認,此次安裝內機的回風與出風方位較為合理,與安裝環境相符。隨即,開始了安裝內機,經過打孔、安裝膨脹螺栓、安裝橡膠減震墊、安裝吊桿、管路口緊固等一系列步驟,內機被穩穩地吊在了屋頂。

5、安裝三不三必
“三不”簡單解釋就是室內機出風口前不應設置燈槽、嵌入機及超薄風管機吊裝高度不能超過3M、超薄風管機的出風和回風風道不能超過3M?!叭亍眲t為室內機出風口與吊頂風口之間必須連接緊密、室內機頂部與天花板頂部必須保留一定間隙避免共振產生噪音、室內機吊桿下方必須由雙螺母固定。

6、管道施工

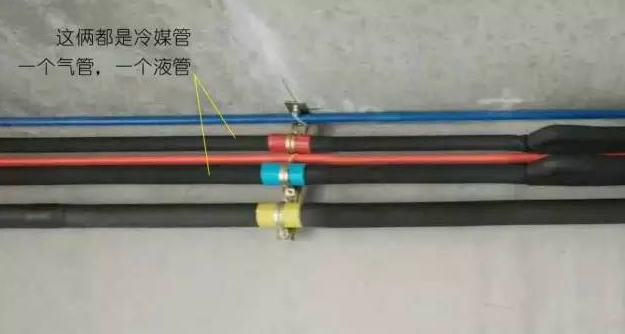

緊隨其后的是管道施工,首先“登場”的是冷媒管,冷媒管的安裝關系到空調制冷效果的好壞,因此在實施這一步驟時格外小心,他教了小編一套判定冷媒管安裝效果的“三好標準”,即氣密性好、清潔度好、干燥性好。

正式排管前,先對冷媒管進行了清潔、打壓檢漏、脫脂、切割、彎管、擴喇叭口、脹管、去毛刺等一系列“改造”,之后先后進行充氮焊接與氮氣沖洗管路。在空調的安裝過程中,氮氣扮演了實現冷媒管“三好”標準的重要角色,可謂是冷媒管不折不扣的“好基友”。

7、管線排線
接下來,針對兩條冷媒管安裝了專用吊碼,這一步完成后,冷媒管的吊裝才正式開始,在穿墻時會還小心為冷媒管套上保護套,防止對管體造成的意外損壞。

冷媒管排布結束之后是冷凝管的排布,先將主管、支管、排水管等主要部件清點、分類,然后按順序依次實施著安裝,一邊安裝一遍提醒:橫管至少1:100的傾斜度、排氣孔開口不能朝上、冷凝水管必須同污水管分開設置、排水管與橫向主管合流時要用90°或45°傾斜連接等等。安裝完成后,還進行了排水實驗,在確認排水通暢并無泄漏之后,冷凝管的排布才算大功告成!

8、管道保溫
管道施工的還有最后非常關鍵的一步——管道保溫,會依次將保溫材料包扎到管道外部,這時,還不忘提醒小編說千萬不能綁的過緊,要留一些松度,這要求也忒考驗技術了吧,給點個贊!在綁到冷媒管喇叭口和分歧管,還提醒到,這些地方非常重要。此外,還有一點值得注意,就是在遇到連接處時,用的并不是普通的透明膠帶,而是專用粘合劑和絕緣膠帶。

9、八保原則
  • 空調外機安裝的“八?!痹瓌t:
  • 保證內外機落差;
  • 保證室外機散熱距離;
  • 保證外機熱交離墻距離大于300MM;
  • 保證足夠維修空間、保證格柵開口率大于80%;
  • 保證百葉傾斜角小于20°;
  • 保證安裝在水泥或槽鋼基礎上;
  • 保證設置厚度≥10mm的橡膠減震墊。
在一一對應后,最終確定了此次外機安裝的位置并順利完成安裝。

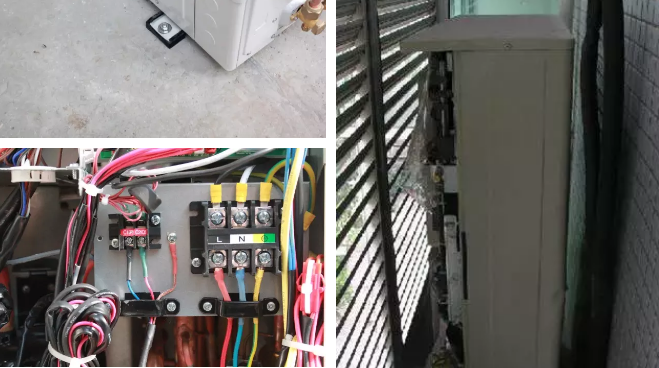

在內機、管路與外機都已順利安裝后,終于進入了此次安裝的最后一個環節信號線與電源線的排布與連接,這一步完成后算是完成了。

10、氣密性實驗

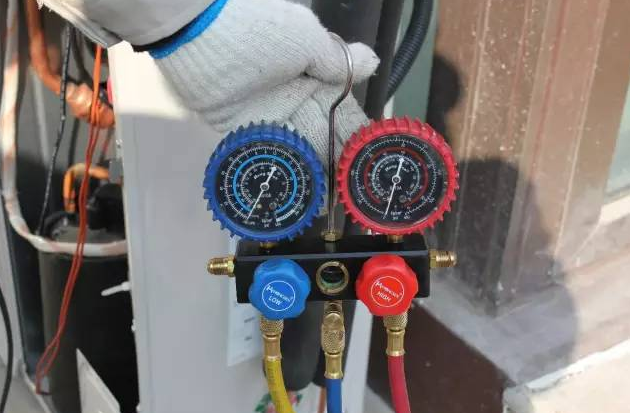

安裝完成后的調試是檢測安裝成果的最好方式,當然這也是口中最緊張的時刻,第一項是氣密性實驗,同時向氣液兩管注入了氮氣,直到壓力值達到41KG,24小時之后再來檢查。

11、抽真空處理
之后,取出準備好的4L的R410A專用旋轉式真空泵,對氣液兩管同時開始抽真空處理。抽真空的過程花了大約兩個小時,直到管道真空度最后達到-0.1MPA,說要等一個小時之后再來檢查確認。一小時后,確認壓力表并未回升后才表示抽真空的步驟完成。

12、添加制冷劑
下一步就是添加液態氟了,根據液管的尺寸和長度在紙上計算出加氟量,并將算出的數值標記在外機面板上,之后,根據算出的數值,用電子稱向液管中加入相應量的液態氟利昂。

13、運行測試

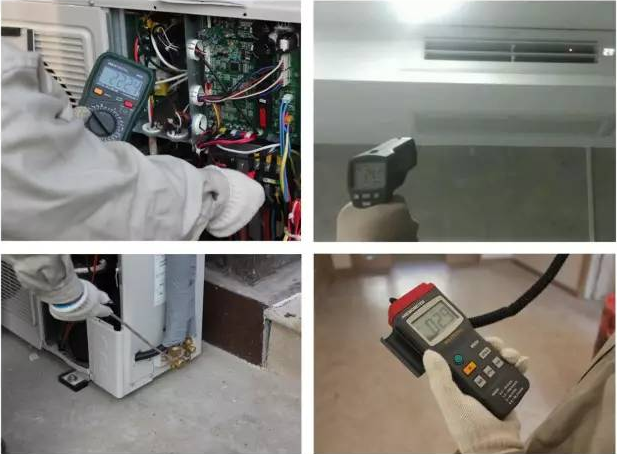

氟利昂添加完成后就是最后的運行測試了,運行之前,先對信號線和電源進行了檢查,之后是外機預熱,這個過程歷時6個小時,在確認沒有問題之后,將外機調到試運轉狀態,并依次進行了參數測量、出風,回風溫度測量檢查、冷媒泄露檢查、內機風速測量與外機運轉噪音檢查。

路過

雷人

握手

鮮花

雞蛋
暖氣空調 0元報價
上門量房 絕不收費

免費申請上門量房服務

開始省心裝修

平米
本服務絕不產生任何費用,您的隱私將被嚴格保密,請放心填寫
精選案例
行業資訊
全國統一客服電話
176-0700-6957

24x7小時免費咨詢

  • 官方在線客服

    QQ客服:小西

    點擊交談

    QQ客服:良子

    點擊交談

    QQ客服:閔月

    點擊交談
  • 南昌市紅谷灘新區華南城

  • 江西冷貓網絡科技有限公司

  • 掃一掃關注官方微信

    獲取一手特惠信息
